Se trata de una obra clave impulsada por el Gobierno del Chubut que permitirá garantizar el abastecimiento eléctrico del hospital, cuya ampliación había quedado inconclusa en materia energética desde 2011. La inversión asciende a 650 millones de pesos.
La obra, impulsada por la actual gestión provincial en articulación con la Cooperativa de Servicios Públicos, Consumo y Vivienda Rawson Limitada, permitirá resolver una deuda histórica en materia de infraestructura energética: desde el año 2011, cuando se finalizó la ampliación del hospital, el establecimiento no contaba con la potencia necesaria para abastecer plenamente esa expansión.
En ese marco, el gobernador del Chubut, Ignacio “Nacho” Torres, destacó que “estamos dando una respuesta concreta a una obra que durante más de una década quedó inconclusa, afectando directamente la capacidad operativa de uno de los hospitales más importantes de la provincia”.

La subestación instalada es de 630 KVA y permitirá mejorar de manera sustancial la calidad, seguridad y confiabilidad del servicio eléctrico, tanto para la infraestructura actual como para futuras ampliaciones del establecimiento.
Decisión política y trabajo conjunto
La intervención forma parte de un esquema de inversión de 650 millones de pesos acordado entre la Provincia y la Cooperativa local, en el marco de un convenio de compensación de deuda.
“Esta obra es el resultado de una decisión política clara: ordenar, invertir y terminar lo que durante años quedó a mitad de camino. No podemos permitir que obras esenciales para la salud queden paralizadas o incompletas”, expresó el mandatario.
Asimismo, Torres puso en valor el rol de la Cooperativa y de sus trabajadores, destacando “el compromiso y la capacidad de quienes llevan adelante estas obras fundamentales para mejorar la calidad de vida de los vecinos”.
Más infraestructura para el sistema de salud
Los trabajos contemplan además la ejecución de la línea de alimentación correspondiente y la implementación del Plan Director Integral eléctrico del hospital, que permitirá proyectar el crecimiento energético del establecimiento en el corto, mediano y largo plazo.
En los próximos 90 días, se avanzará con la instalación del tablero principal de baja tensión, el tablero seccional para el área de lavadero y esterilización, y una nueva línea de alimentación destinada al tomógrafo, fortaleciendo así el funcionamiento de equipamiento médico de alta complejidad.

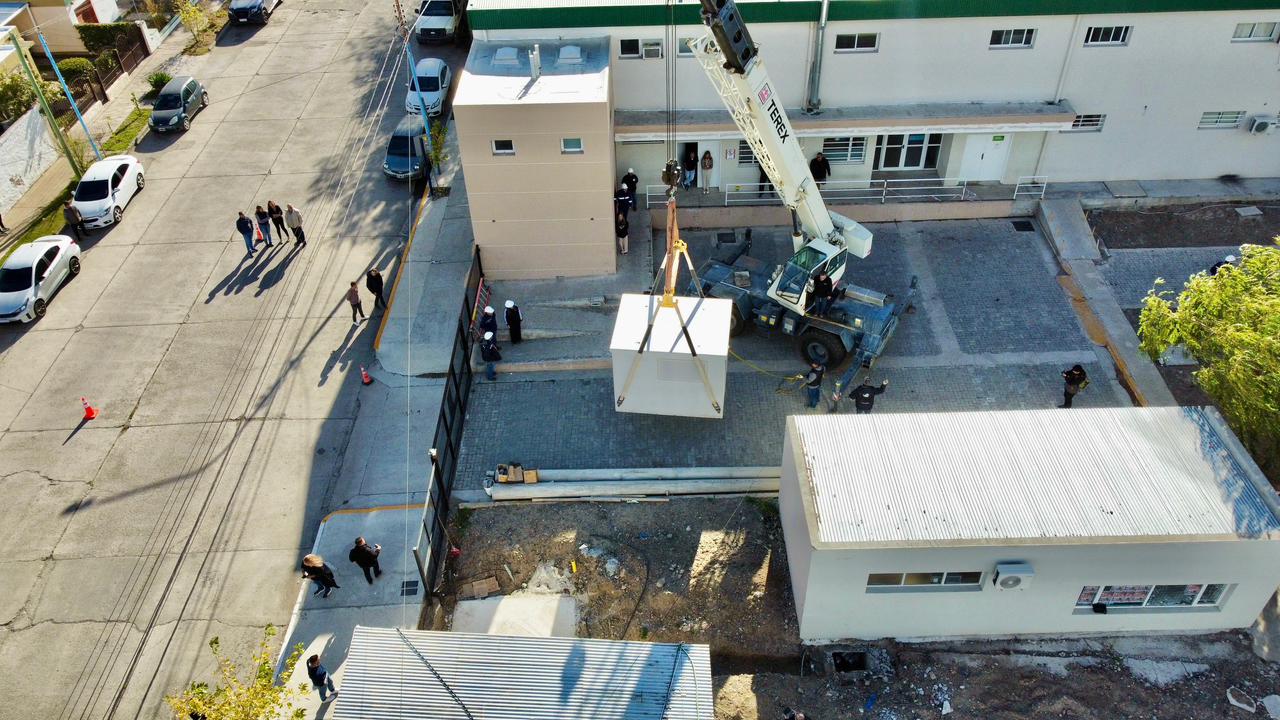

La subestación, compuesta por transformador, celdas de media tensión y sistemas de baja tensión integrados en una estructura de hormigón de aproximadamente 7 toneladas, representa un paso fundamental para garantizar un servicio de salud más eficiente, seguro y acorde a las necesidades actuales de la comunidad.
Aspectos Técnicos
El proyecto contempló la instalación de una nueva Subestación Transformadora de 630 KVA, junto con su correspondiente línea de alimentación y el montaje del tablero principal, equipamiento esencial para asegurar una distribución eléctrica eficiente, segura y acorde a la creciente demanda del establecimiento.
Esta intervención permite cubrir tanto las necesidades actuales como futuras del hospital, en línea con el Plan Director Integral que impulsa la institución para acompañar el desarrollo de la ciudad y fortalecer la calidad de los servicios esenciales.
Desde la Cooperativa se destaca el carácter estratégico de la inversión, ya que garantizará el abastecimiento energético del ala nueva y de toda la infraestructura hospitalaria, aportando mayor confiabilidad y capacidad al sistema eléctrico que sostiene uno de los servicios más sensibles para la comunidad.

Avance de tareas operativas

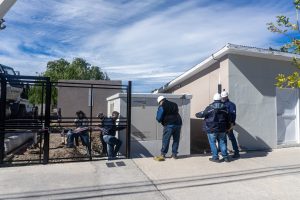

El Servicio Eléctrico llevó adelante las tareas preliminares necesarias para la instalación de la subestación, que incluyeron la excavación del área, la construcción y montaje del sistema de puesta a tierra, trabajos de zanjeo, instalación de cañerías de baja tensión y la ejecución de la platea de hormigón para el asentamiento del equipamiento.

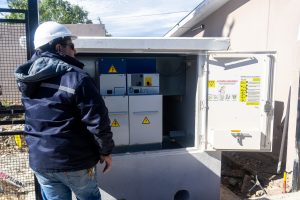

La subestación está compuesta por un conjunto integrado de elementos —transformador, celdas de media tensión y llaves de baja tensión— contenidos en una estructura de hormigón, con un peso aproximado de 7 toneladas. Este equipamiento es provisto desde Buenos Aires, dado que no se fabrica en la región.
Cómo prosigue
Luego de su instalación, se continúa con la provisión y montaje del tablero principal de baja tensión del hospital, con finalización prevista para fines de mayo.
La concreción de esta obra permite optimizar la alimentación eléctrica de sectores clave como el área de tomografía, lavado y esterilización, fundamentales para el correcto funcionamiento del sistema de salud.

Después de tantos años de postergaciones, esta obra marca un punto de inflexión: no solo representa una mejora técnica, sino también una respuesta concreta a una demanda histórica de la comunidad.
De esta manera, la Cooperativa reafirma su compromiso con el desarrollo de infraestructura crítica, fortaleciendo la red eléctrica y acompañando el crecimiento del sistema sanitario, con el objetivo de garantizar servicios seguros y de calidad para todos los rawsenses.
“Un día muy esperado”
La directora del Hospital, Nora Fuentes, destacó la puesta en marcha de una obra fundamental para el fortalecimiento del sistema de salud local, que permitirá mejorar el funcionamiento general del establecimiento y habilitar áreas que hasta el momento no habían podido operar.
“Es un día muy esperado para el hospital. Gracias al trabajo conjunto del Gobierno, la Cooperativa de Servicios Públicos y la Secretaría de Salud, hoy podemos concretar este avance tan importante”, expresó.
En este sentido, explicó que la incorporación de una nueva subestación eléctrica brindará la potencia y estabilidad necesarias para el correcto funcionamiento de distintos sectores, en especial del ala nueva del hospital. “Estamos esperando poder poner en funcionamiento áreas como esterilización y lavadero, que hasta ahora no habían operado. Además, permitirá mejorar el rendimiento del resto de los servicios”, señaló.
Fuentes remarcó también que, en paralelo a esta obra, se llevan adelante adecuaciones internas impulsadas por la Secretaría de Salud, orientadas a optimizar el uso de la infraestructura y resguardar equipamiento de alto valor. “Es fundamental contar con una estructura eléctrica acorde al crecimiento del hospital, que incorpore nuevas especialidades y servicios, como lo fue en su momento la habilitación de un segundo quirófano”, agregó.
Finalmente, valoró el impacto de esta inversión en la calidad de atención: “Este es un hospital que crece permanentemente, y contar con estabilidad energética es clave para garantizar el normal funcionamiento y el cuidado de los equipos, pero sobre todo para brindar una mejor atención a nuestros pacientes”.
La directora celebró este avance como un logro colectivo y expresó su expectativa por la pronta puesta en funcionamiento total de las nuevas instalaciones.
